提前15天!宝塔山±800千伏换流站工程阀厅钢结构吊装顺利完成 |
|
|
|

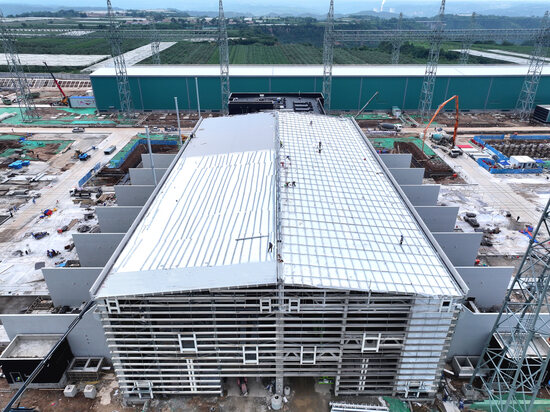

7月27日,经过40天的不懈努力,宝塔山±800千伏换流站极1高端阀厅钢结构主体工程提前15天顺利完成吊装,为后续电气设备安装赢得了宝贵时间,创造了有利的施工条件。 本次主要对双极低端阀厅和极1高端阀厅钢结构进行吊装作业,双极低端阀厅屋架采用钢结构人字型屋架,最大跨度为 23.1米,极1高端阀厅结构主体为混凝土框架剪力墙结构和钢结构,阀厅屋架采用梯型钢结构屋架,最大跨度为35米。在施工过程中,由于屋架吊装作业危险系数大、技术难点高,项目部多次召开研讨会议,反复优化施工方案,采取最优的“模块化”多支点吊装法。施工期间,为确保屋架的焊接质量,保证人员安全,工程屋架采用在地面焊接、组装成整体,待现场探伤试验合格后将屋架整体吊装,避免空中焊接,有效确保了吊装的安全和质量。 陕北~安徽±800千伏特高压直流输电工程是落实国家能源安全战略、构建新型能源体系的关键工程,是安徽省第一条全额消纳的高比例可再生能源特高压直流输电通道,也是全球首个完全采用“±800kV/8GW特高压直流工程标准化设计”的工程。工程建成投运后,将接入配套风电、光伏等新能源1100万千瓦,支撑性煤电400万千瓦,每年输送电量超360亿千瓦时,可提高电力余缺互济、时空互补、多能互换能力。对于落实国家“西电东送”战略部署,助力提升能源电力大范围优化配置、实现“双碳”目标,落实国家能源安全新战略、满足陕北地区大型综合能源基地电力送出需要、促进陕皖两省经济社会高质量发展具有重大意义。 |
|
|
